马鞍山市阳湖塘大桥中桥墩柱砼浇筑完成

来源:工程管理公司 作者:许晓明 张忠 发布时间:2009-09-22 阅读次数: 3654 次

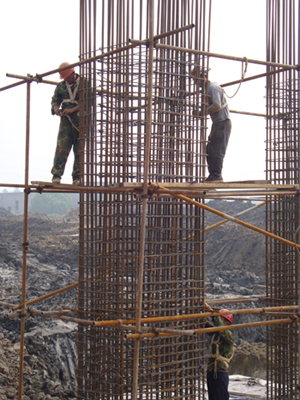

6月21日,由工程管理公司承建施工的马鞍山市江东大道三期阳湖塘大桥工程中桥下部结构墩柱砼浇筑全部顺利完成。阳湖塘大桥工程中桥下部结构共有墩柱12个(分别位于1#~6#墩上、下行桥承台顶面)。墩柱采用双柱式C35钢筋混凝土桥墩,桥墩间距3.5m。中桥下部结构墩柱工程自2009年4月17日开始进行1#墩上行桥墩柱模板拼装,至2009年6月21日浇筑6#墩下行桥墩柱砼结束,共计66日历天。

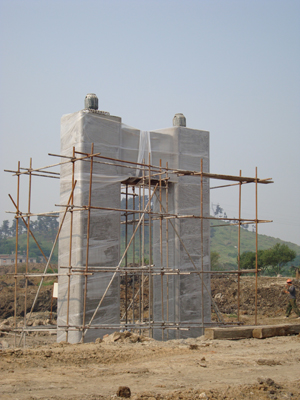

项目部为将阳湖塘大桥工程建设成为优质工程,因此在墩柱的施工中不仅狠抓钢筋、砼等内在质量,而且在砼的外观以及整体线形上也下了一番功夫。施工前编制具有针对性的施工方案,并对各工序的操作工人进行详细的技术交底。工程钢筋均有出厂质量证明书及试验资料,Ⅱ级钢筋接头均采用焊接接头,钢丝绑扣和保护层设置合理规范;为保证浇筑结构具有良好的连续性、整体性,混凝土采用商品砼并采用“快插慢拔”的方式振捣;模板采用定型组合钢模板,现场使用吊车配合人工进行安装,特别是墩柱拆模时要求砼强度达到75%以上,系梁底模拆除要求砼强度达到90%以上,拆模后在第一时间用塑料薄膜全封裹进行砼自身水蒸气养护,确保混凝土工程质量。

项目部在墩柱施工过程中,坚持“依法经营 高效管理 关爱生命 优化环境 力创精品 竭诚服务”的管理方针,严格按照“一低三高”的要求,强化施工人员质量意识,确保工程质量。通过项目部技术人员与监理工程师对墩柱砼成品进行平面与高程测量以及断面尺寸、垂直度、表面平整度等外形尺寸检查,结果各项质量检验指标均满足规范要求,而且从砼外形上看表面平整、线形直顺,受到业主、监理和上级建设主管部门的一致好评。
